De bouw in beeld
In de afgelopen twee maanden werkte aannemer H4A aan het aanleggen van de funderingen van de drie windturbines van Burgerwindpark A2 Lage Rooijen. Dronefotograaf Norbert Kolster maakte indrukwekkende beelden die laten zien waaraan gewerkt wordt. We nemen jullie mee door de bouw van de fundamenten aan de hand van (drone)foto's van HighVisual en Christine Wevers.
Aanleg van de wegen
Voordat het werk aan de funderingen kon beginnen, moeten eerst tijdelijke bouwwegen worden aangelegd. Deze wegen zorgen ervoor dat zwaar materieel, zoals heimachines en betonmixers, veilig en efficiënt de bouwlocatie kan bereiken. Ook zijn de wegen essentieel voor het transport van bouwmaterialen. Een goede voorbereiding en aanleg van deze infrastructuur is ontzettend belangrijk en zorgt voor een soepele voortgang van de bouw.
De zandweg tussen turbine 1 en 2 gaat langs een appel- en perengaard en is aangelegd als tijdelijke bouwweg.
Heien
Voor elke windturbine worden 42 betonnen heipalen van ongeveer 15 meter diep de grond in geheid. Deze palen vormen de basis waarop het betonnen fundament rust. Het heien is een precies werk: de palen moeten op de juiste diepte en met de juiste tussenruimte geplaatst worden om het enorme gewicht van een windturbine te kunnen dragen. Op 15 april startten we de bouw officieel met het heien van de eerste paal. Lees daar meer over in ons artikel: Eerste paal geslagen en bouw officieel gestart!
Koppen snellen
Na het heien wordt een laag beton gestort waardoor alleen de ‘koppen’ van de heipalen zichtbaar blijven. Het beton van deze bovenste stukken van ongeveer 2 meter lang – de “koppen” – worden er daarna afgehaald. Dit wordt koppen snellen genoemd. De stalen staven van de wapening blijven uitsteken. Dit is nodig voor een goede verbinding tussen de palen en het fundamentsblok.
De betonnen ‘koppen’ van de heipalen worden door de machine gesneld. Hierna zie je dat er stalen staven omhoog steken die verbonden worden met de fundering.
Vlechten
In de volgende stap wordt een groot vlechtwerk van staal aangebracht in een diepe bouwput. Dit vlechtwerk, gemaakt van betonstaal (wapening), zorgt voor extra stevigheid in het fundamentsblok. Het staal wordt met de hand in een vast patroon gevlochten en vervolgens gecontroleerd voordat de bekisting geplaatst wordt.
Het vlechten is een handmatige klus. Het staal wordt tussen de palen geweven en vervolgens bevestigd.
Beton storten
Zodra het vlechtwerk en de bekisting klaar zijn, wordt het beton gestort. Hiervoor worden meerdere betonmixers ingezet die in korte tijd grote hoeveelheden beton aanvoeren. Dit is een cruciale fase: het beton moet in één keer gestort worden om een sterke, gelijkmatige fundering te vormen. Het beton is afkomstig van betoncentrale Voets Langeraap in het industrieterrein De Geerden op minder dan 1 km van het park. Lokaler dan dit wordt het bijna niet!

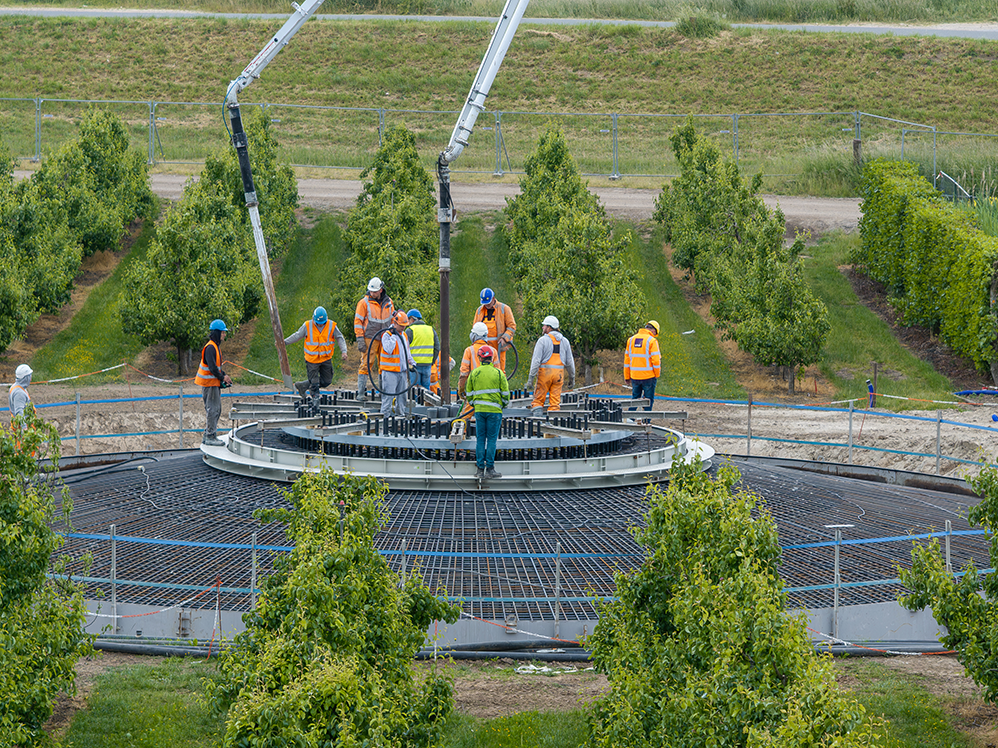

Het beton wordt vanuit de betonmixer via een betonpomp gestort in het blok. De zichtbare buizen zijn van de betonpomp.
Trilnaald
Tijdens het betonstorten wordt gebruikgemaakt van een betonvibrator, ook wel trilnaald genoemd. Beton bevat van nature kleine luchtbellen. Door de trilnaald in het verse beton te houden, worden deze luchtbellen verwijderd en wordt het beton compacter en sterker. Je kunt het vergelijken met de schuimlaag op een cappuccino: ook daar zie je belletjes die je eruit wil halen voor een gladde structuur.
Het trillen van het beton is handmatig werk en gebeurt tijdens het betonstorten.
Fundatie klaar
Na het storten moet het beton enkele weken uitharden. Tijdens deze periode blijft het fundament beschermd tegen weersinvloeden. Zodra het beton volledig is uitgehard, is de fundering klaar voor de volgende stap: de opbouw van de windturbines. Wat resteert is een stevig, rond betonnen blok van 2,5 meter hoog en 20 meter in doorsnee – de robuuste basis voor duurzame energieopwekking.
De planning
Volgens de actuele planning lopen de werkzaamheden door tot oktober 2025. De komende maanden staat het volgende op het programma:
- Het vervolg op het storten van de funderingsblokken bij WT3 (tot medio juni);
- Alles gereed maken voor het transport van de turbines: voor de bouwvak
- Het transport van de onderdelen: tijdens de bouwvak
- De start van het hijsen: eind augustus
- De start van de energieproductie: najaar
De verdere voorbereidingen voor de turbine-installatie later dit jaar.
